网带式热风烘干机质量鉴定以连续输送稳定、热风分布均匀、额定烘干产能达标、箱体密闭保温可靠、电气运行安全五大维度作为核心判定基准。行业高频质量缺陷集中表现为物料烘干含水率不均、网带跑偏撕裂、热风风道短路漏风、保温失效能耗飙升、温控系统失灵、传动部件过早损坏六大类。鉴定工作采用现场勘验、工况连续实测、仪器理化检测、图纸参数比对、热工验算多维交叉验证,能够清晰区分出厂原生制造缺陷、安装调试瑕疵、生产工况超负荷、日常运维缺失四类责任边界;全流程取证闭环、数据可溯源,鉴定报告可用于商事仲裁、民事诉讼、项目结算、安全生产事故定损、生产线技改评估等法定场景。

1. 应用场景广泛,非标定制设备纠纷持续增长

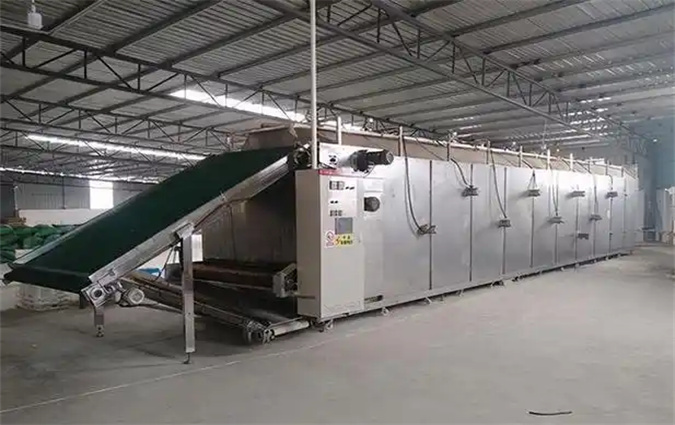

网带式热风烘干机属于连续化流水线干燥装备,广泛应用于食品、中药材、化工原料、锂电材料、农副产品加工等行业。设备分为标准机型与非标定制机型,单台造价较高,采购交付、投产运行产生的质量争议逐年增多。
2. 低价竞争催生批量劣质设备,先天缺陷突出
大量制造厂商为压缩成本,采取箱体板材减薄、网带材质降级、简化热风导流结构、缩小换热面积、选用低端传动元器件、偷减保温材料等方式降低造价,设备短期运行后集中爆发各类故障。
3. 故障诱因相互交织,权责难以自行厘清
设备出现烘干效果不达标、频繁停机、网带损坏等问题后,设备厂家通常归咎于物料特性变化、进料厚度不均、长期超负荷生产、未按期保养;使用方主张设备本身设计、制造存在缺陷。常规试车验收无法区分先天质量问题与后天使用损耗,第三方专业鉴定成为定责关键手段。
4. 连续高温粉尘工况加速缺陷暴露
设备长期处于高温、热风循环、粉尘冲刷环境,箱体热胀冷缩、部件持续承受交变载荷,制造阶段存在的焊接瑕疵、结构薄弱点、材质缺陷会快速显现,一旦故障停机将直接造成产线停产、物料报废,经济损失较大。
5. 设备系统耦合性强,鉴定容易出现片面判定
整机由输送系统、热风循环系统、加热系统、排湿系统、电控系统组成,单一系统故障会连锁影响烘干效果,若仅局部检测极易造成结论偏差,需要建立系统化鉴定思路。
1. 热风分布不均,物料烘干一致性差
风道导流板缺失、布风结构设计不合理、风道短路、箱体大量漏风,烘干区域温差过大,出现物料局部过干、局部夹生,成品含水率波动超标,是商事纠纷最高发问题。
2. 输送系统缺陷:网带跑偏、卡顿、过早撕裂
主动辊与从动辊平行度不达标、张紧机构设计简陋、托辊排布不合理、网带材质降级;运行中网带持续跑偏、摩擦箱体侧壁、异响卡滞,严重时网带撕裂、物料洒落。
3. 箱体保温与密封失效,能耗大幅超标
保温层厚度不足、保温材料劣质、箱体拼接缝隙未有效密封、检修门密封结构缺陷,大量热量外泄,达到目标温度能耗远超合同约定,升温缓慢。
4. 加热与温控系统故障,温度失控
换热器换热面积缩水、加热元件功率不足;温度传感器精度偏差、温控程序缺陷、缺少超温联锁保护,出现升温困难、局部超温、温度大范围波动。
5. 传动部件耐用性不足,频繁停机检修
减速机、轴承选用低配型号,未适配高温粉尘工况;传动链条强度不足、润滑结构简化,长期连续运行出现异响、抱死、断裂停机。
6. 排湿系统设计缺陷,箱内湿气积聚
排湿风机风量风压不匹配、排湿风道布局不合理,烘干产生水蒸气无法及时排出,箱内高湿环境导致物料难以干燥,同时加速箱体内部锈蚀。
7. 电气安全与防护缺失
线路布线不规范、缺少过载、过热保护,防护外壳简化;缺少急停、联锁、高温报警等安全装置,存在电气故障安全隐患。
1. 主机箱体与保温密封系统
- 干燥箱体框架、壁板、封头焊接质量、板材厚度;
- 内部热风导流板、均风装置、检修门密封结构;
- 保温层材质、铺设厚度、密闭性、漏热情况。
2. 网带输送传动系统
- 不锈钢网带材质、丝径、抗拉强度;
- 主动辊、从动辊、托辊、链条、张紧调节机构;
- 减速机、变频驱动单元、网带运行平稳性。
3. 热风循环、加热与排湿系统
- 循环风机、加热器 / 换热器、热风风道;
- 布风结构、回风通道、排湿风机、排湿管道;
- 升温速率、区域温度均匀性、热风风压风量。
4. 电气与自动控制系统
- PLC 控制柜、温度传感器、变频模块、线路绝缘;
- 温度联锁、超温报警、急停保护、运行时序控制逻辑。
5. 性能指标与资料溯源
- 额定处理产能、物料出口含水率、单位能耗、连续运行稳定性;
- 设备图纸、材质质保书、出厂检验报告、采购技术协议、运维台账。
6. 明确排除范围
前端物料预处理设备、上料布料机、后端成品输送装置、原料物料本身性状,不属于网带式热风烘干机本体,不纳入本次鉴定范围。
①. 机械安全、电气通用强制标准
1. GB 5226.1-2019《机械电气安全 机械电气设备 第 1 部分:通用技术条件》,整机电气安全、接地、联锁保护判定依据;
2. AQ 5214-2013《烘干设备安全性能检测方法》,烘干装备安全联锁、通风时序、超温防护检测规范。
②. 干燥设备行业核心标准
1. JB/T 11359-2013《带式干燥机》,网带式热风烘干机主体结构、性能、出厂检验核心行业标准;
2. GB/T 14233《干燥设备通用技术条件》,干燥装备通用设计、试验方法;
3. GB 50205《钢结构工程施工质量验收标准》,箱体钢结构焊接、装配质量判定依据;
4. GB 50212《建筑防腐蚀工程施工质量验收规范》,箱体防腐、防锈工艺核验标准。
③. 合同约定判定依据
采购合同、技术协议约定的处理量、烘干含水率、网带材质牌号、箱体板材厚度、工作温度区间、能耗指标、质保年限,优先级高于推荐性行业标准。
1. 现场全景勘验法
- 外观检查:箱体变形、焊缝缺陷、密封缝隙漏风、保温层脱落、网带磨损变形;
- 动态观测:连续空载与带料运行,记录网带跑偏、振动异响、热风外泄、排湿不畅等现象;
- 结构核查:导流板缺失、托辊安装歪斜、密封件缺失、安全防护装置简化等装配缺陷。
2. 现场仪器工况实测法
- 超声波测厚仪检测箱体板材厚度;
- 多点温湿度记录仪检测烘干腔各区域温度、湿度分布;
- 风速风压仪检测循环热风、排湿风量;
- 连续带料试验,实测单位时间处理量、出料含水率,核对额定产能;
- 红外测温检测箱体外壁温度,评估保温漏热水平。
3. 实验室理化抽样检测法
- 网带、箱体板材取样化验,核验材质牌号、力学性能、耐腐蚀性能;
- 保温材料取样检测导热系数、厚度,判定保温性能是否达标;
- 传动链条、轴承等关键部件材质分析,判定是否低配降级。
4. 图纸资料比对溯源法
将现场实物与设计图纸、合同参数逐项比对,核查换热面积、网带规格、风机参数、箱体尺寸是否存在减配、设计缺陷。
5. 热工模拟与失效归因验算
按照设备额定工况开展模拟验算,区分四类故障成因:
-制造原生质量缺陷:材质降级、结构设计缺陷、配件减配、焊接与装配工艺不合格;
-安装调试缺陷:辊筒平行度偏差、风道安装错位、密封装配不到位;
-使用工况问题:长期超产能进料、物料初始含水率超标、违规超温运行;
-运维管理问题:网带长期不调整张紧、风道积灰堵塞、缺少定期润滑保养。
步骤 1:委托受理与资料初审
接收法院、仲裁机构、企事业单位委托,锁定争议焦点;收集采购合同、设备图纸、故障影像、运维记录、试生产数据;梳理疑点,编制专项鉴定实施方案。
步骤 2:现场勘查、证据与试样封存
鉴定人员现场全程拍照、录像固定缺陷点位;在双方当事人共同见证下选取网带、板材、保温材料等检测试样,编号封存并签字确认;采集设备实时运行工况原始数据。
步骤 3:分项检测与数据汇总
开展现场无损检测、连续烘干性能测试;封存试样送往实验室开展理化分析;对照标准与合同,逐条标注各项指标达标或不合格项目。
步骤 4:综合研判与主次责任划分
整合全部检测数据、图纸资料、工况测试结果,判定故障根本诱因,清晰区分:设备出厂质量缺陷、安装问题、不合理使用、运维缺失,界定主次责任。
步骤 5:鉴定初稿出具与异议复核
撰写鉴定初稿,列明检测数据、标准依据、缺陷说明、初步责任结论;征集双方书面异议,针对争议点位开展补充检测,完善论证逻辑。
步骤 6:正式鉴定报告出具与归档
出具具备法律效力的正式鉴定文书,明确设备质量结论、故障成因、责任划分,同时提供维修改造、部件更换、报废定损参考建议;所有影像、检测原始资料统一归档留存。
案例背景
某新材料企业向设备厂商采购一台多层网带式热风烘干机,合同约定额定处理量 800kg/h,出料物料含水率≤8%。设备投产 3 个月后,出现物料干湿不均、实际产能仅 520kg/h、网带持续跑偏、能耗居高不下等问题。使用方认为设备存在原生质量缺陷;厂家主张用户进料厚度不均、物料特性与设计不符、日常未及时调整网带张紧,双方协商无果,委托第三方开展质量鉴定。
鉴定核查情况
1. 现场勘验:烘干腔体内部热风导流板缺失,风道存在明显短路;主动辊与从动辊平行度存在装配偏差,网带运行持续向一侧偏移;箱体拼接缝隙密封不严,多处热风外泄。
2. 工况实测:稳定工况下设备实际处理量远低于合同约定;烘干腔左右温差超过 12℃,物料含水率波动范围大;箱体外壁温度偏高,保温层铺设厚度未达到图纸要求。
3. 资料比对:循环风机选型风压参数低于图纸设计值;厂家出厂装配时未按图纸安装热风均流装置,属于出厂装配减配;现场物料进料条件处于合同约定适用范围,不属于工况超标。
鉴定结论
案涉网带式热风烘干机存在热风系统设计配套缺失、装配工艺不达标、保温结构不满足图纸要求、风机参数降级等多项出厂原生质量缺陷,是烘干产能不足、物料干湿不均、网带跑偏、能耗超标的主要原因,设备不满足 JB/T 11359-2013 标准及双方技术协议约定,设备制造方承担主要责任。
处理结果
双方依据鉴定报告达成调解,厂家免费加装热风导流装置、校正传动辊平行结构、整改箱体密封与保温系统,并承担相应停产损失,整改完成后各项指标达到合同要求。
